一、結構診斷與隱患評估
1.混凝土強度檢測
使用回彈儀檢測立柱混凝土強度,若發現強度低于設計值,需重點修復。
2.鋼筋銹蝕定位
采用鋼筋探測儀定位銹蝕鋼筋,底部1米范圍內鋼筋銹蝕率超30%時,需進行除銹和阻銹處理。銹蝕膨脹會削弱結構整體性,需及時干預。
3.裂縫深度檢測
用電子裂縫測寬儀記錄裂縫分布,深度貫穿混凝土保護層或延伸至鋼筋位置時,需開槽填充或增設碳纖維布加固。
二、加固修復技術

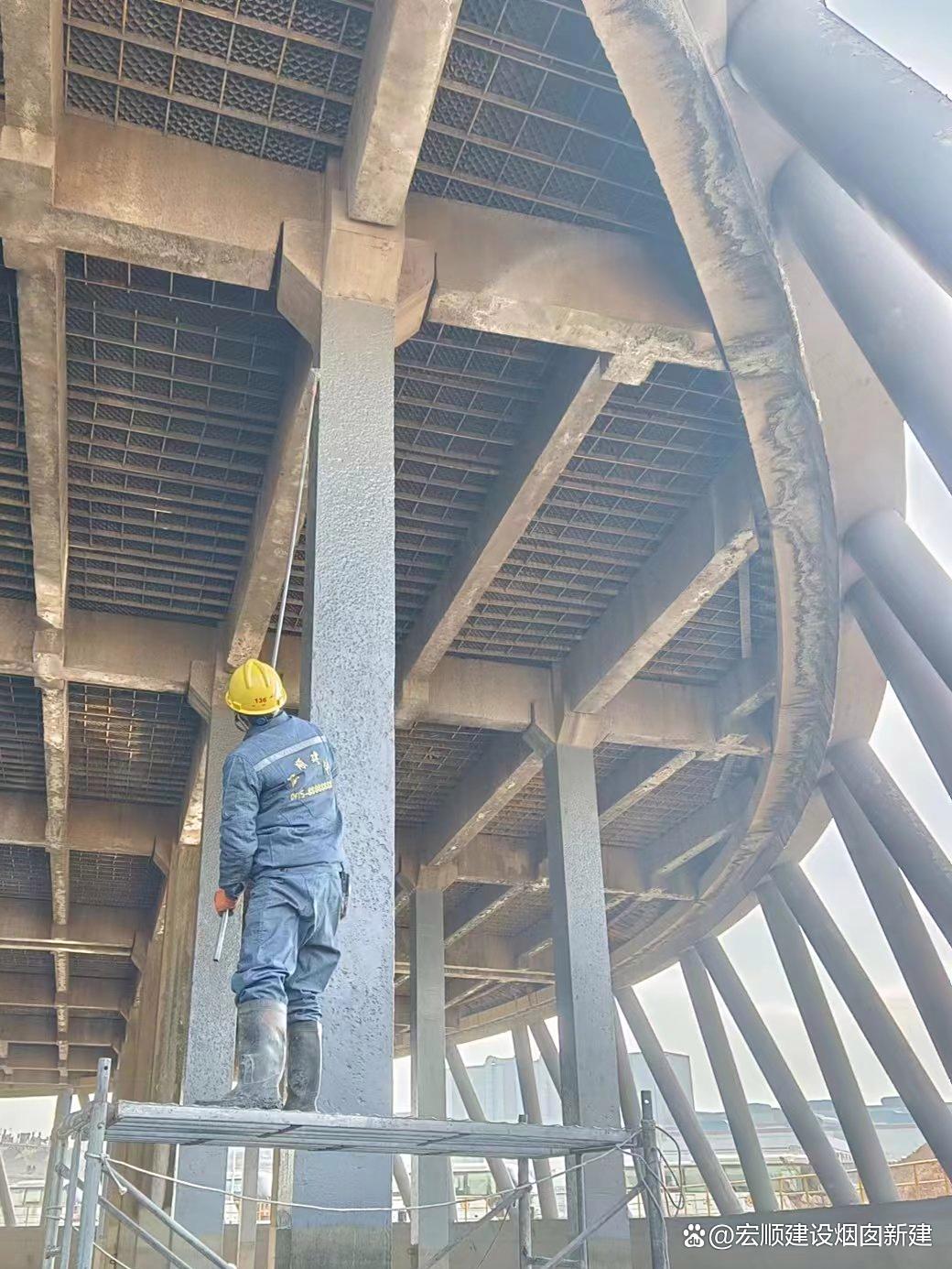

1.底部加固
圍套加固法:對碳化深度>20mm的立柱底部,鑿毛原混凝土表面,植入Φ12膨脹螺栓,綁扎環形鋼筋網,澆筑C35自密實混凝土,形成加固圍套,提升底部承載力20%以上。
外包鋼加固:混凝土煙囪可采用螺栓與綴板連接的外包鋼工藝,增強整體穩定性。
2.裂縫修復
微裂縫處理:寬度<0.2mm的裂縫采用低壓注漿技術注入環氧樹脂漿液。
寬裂縫處理:0.2-1.8mm的裂縫沿裂縫開鑿V型槽,清理后填充聚合物抗裂砂漿,表面粘貼碳纖維布增強抗裂性。
3.鋼筋修復
鑿除銹蝕鋼筋周邊疏松混凝土,用機械除銹設備清除銹跡,涂刷鋼筋阻銹劑,綁扎新增鋼筋網片并與原鋼筋焊接牢固。
三、防腐處理體系
1.基底預處理
采用噴砂除銹或高壓水清洗清除舊涂層、銹蝕及粉塵,表面粗糙度達50-80μm,確保附著力≥0.5MPa。
混凝土基體需堅固、密實、平整,無起砂、起殼、裂縫、蜂窩麻面及油污。
2.分層涂裝工藝
底漆:涂刷環氧封閉底漆,干膜厚度≥60μm。滲透型樹脂可深入混凝土孔隙5-10mm,增強基層強度,阻隔水分滲透,抗?jié)B等級達P8。
中涂:噴涂環氧云鐵中間漆,干膜厚度≥80μm。云鐵鱗片呈層狀排列,形成“迷宮效應",提升涂層抗裂性,經-15℃~30℃凍融循環測試200次無開裂。
面漆:選用聚氨酯面漆,干膜厚度≥60μm。具備耐候性強(戶外使用壽命≥8年)、抗污性好、耐磨抗沖擊(硬度達2H)等特性。
3.特殊部位處理
爬梯、避雷帶等連接件周邊采用彈性密封膠填充,防止雨水滲入。
檐口、腰線等部位增設滴水線,避免雨水沖刷導致粉刷層空鼓。
四、施工安全與效率優化
1.高空作業防護
搭設電動吊籃系統,配備雙重制動裝置與風速監測,作業面下方設置安全網。
每日施工前進行吊籃承重測試,確保設備安全。
2.施工流程優化
將煙囪按10米/段劃分作業單元,每段按“加固-找平-粉刷"流水線施工,通過BIM技術模擬施工順序,避免交叉干擾,縮短工期。
采用機械噴涂工藝施工面層涂料,效率較手工涂刷提升3倍,涂層均勻性誤差≤5%。
3.環保措施
配備低VOC涂料與廢氣處理設備。
施工廢水經處理后排放,避免污染環境。
五、效果驗證與長效保障
1.結構安全驗證
加固后立柱進行1.5倍設計荷載試驗,持荷2小時無變形。
裂縫修復后進行滲水試驗,24小時無滲漏。
2.防腐性能驗證
涂層厚度用電磁測厚儀檢測,附著力通過劃格法測試。
模擬氣候環境測試后,涂層無異常。
3.長效效益
多層防腐體系使立柱抗腐蝕能力提升4倍以上,預計維護周期從2年延長至8年。
供暖可靠性增強,避免因結構問題導致的停機檢修,保障供暖季24小時連續運行。
